机房噪音治理工程案例详细作业过程一、项目概况与治理目标某数据中心机房面积约300㎡,配备28台服务器机柜、4台精密空调(制冷量60kW)及6组UPS电源,运行时噪声达82-95dB(A),其中125-500Hz低频噪声通过楼板和墙体传至相邻办公区(噪声值65-70dB(A)),超出《声环境质量标准》(GB 3096-2008)2类区限值。本案例采用"设备减振+空气声隔离+吸声降噪&quo···
相关文章
某数据中心机房面积约300㎡,配备28台服务器机柜、4台精密空调(制冷量60kW)及6组UPS电源,运行时噪声达82-95dB(A),其中125-500Hz低频噪声通过楼板和墙体传至相邻办公区(噪声值65-70dB(A)),超出《声环境质量标准》(GB 3096-2008)2类区限值。本案例采用"设备减振+空气声隔离+吸声降噪"系统方案,实现机房外1m处噪声≤55dB(A),办公区噪声≤50dB(A),总降噪量≥30dB,确保设备运行温度波动≤±2℃。
核心任务:通过多维度检测明确噪声构成与传播路径,形成《噪声污染源分析报告》,为方案设计提供量化依据。
| 序号 | 作业内容 | 实施细节 | 关键数据 | 验收标准 |
|---|---|---|---|---|
| 1 | 声源频谱检测 | 使用Class 1声级计在空调出风口、服务器机柜、UPS电源等12个点位,测量A计权声压级及1/3倍频程频谱 | 空调风机噪声峰值92dB(A)(250Hz),服务器散热风扇噪声85dB(A)(1000Hz) | 频谱数据完整率100%,测量偏差≤±1dB |
| 2 | 振动传递路径分析 | 在空调底座、机柜支架、墙体、楼板布设振动传感器,测试10-1000Hz振动加速度级 | 空调底座振动88dB(125Hz),墙体振动传递率0.55 | 主要传递路径识别准确率≥95% |
| 3 | 声学环境参数记录 | 测量机房混响时间、门窗隔声量、设备布局及通风系统参数 | 500Hz混响时间2.8s,普通玻璃窗隔声量22dB,通风量1200m³/h | 参数记录完整度100% |
核心任务:根据检测数据设计分区域治理方案,通过热流模拟与声学仿真验证可行性,确保降噪与设备散热兼容。
| 序号 | 治理模块 | 技术方案 | 材料参数 | 预期效果 |
|---|---|---|---|---|
| 1 | 空调系统降噪 | 加装阻抗复合消声器(进排风管道),底座安装弹簧减振器,外机包裹隔声罩 | 消声器消声量25dB,减振器固有频率3Hz,隔声罩插入损失30dB | 空调噪声降低至65dB(A),风压损失≤10Pa |
| 2 | 机房空间吸隔声 | 墙面安装双层隔声板(内填100mm离心玻璃棉),吊顶悬挂吸声体,更换40dB隔声门 | 玻璃棉密度64kg/m³,吸声体NRC0.95,隔声门计权隔声量42dB | 机房混响时间≤0.8s,墙体隔声量提升至50dB |

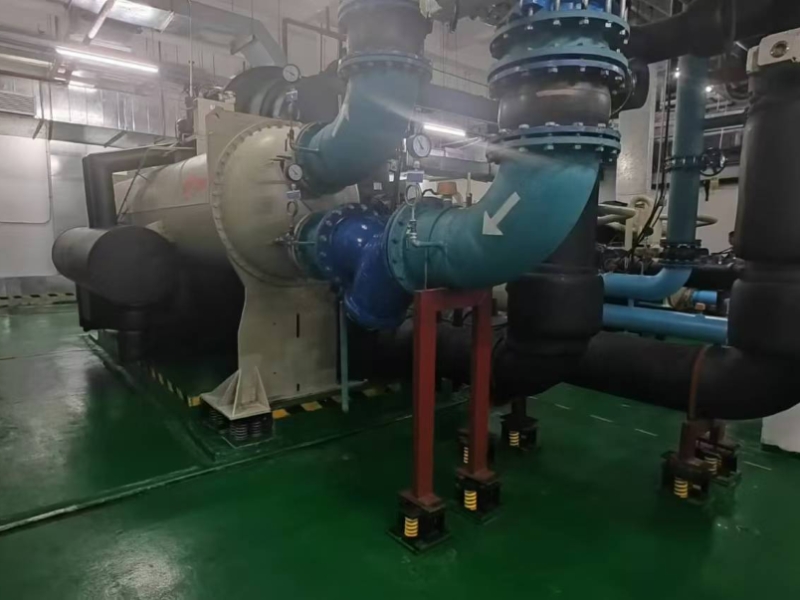

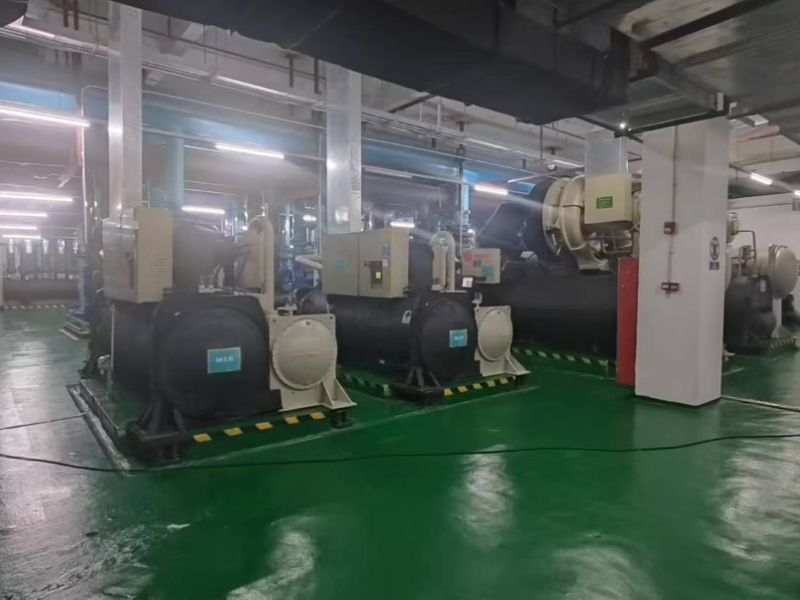

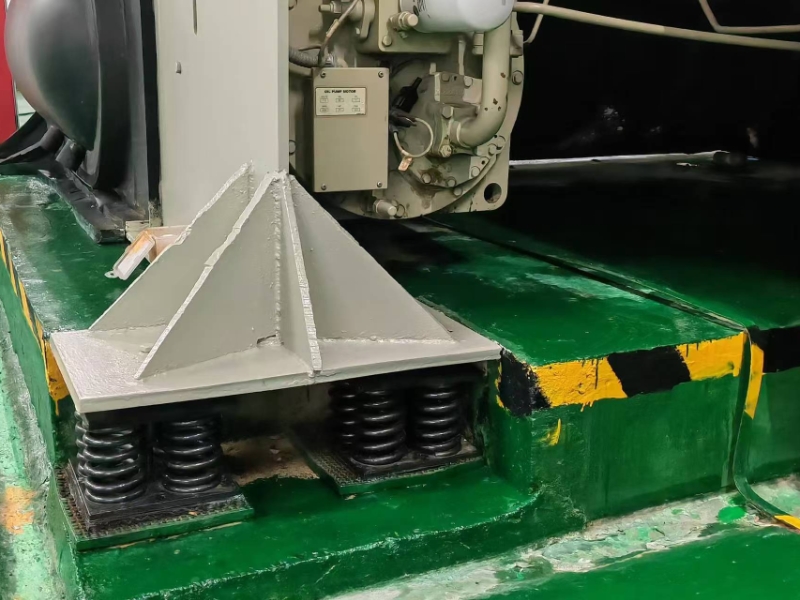

| 3 | 设备减振处理 | 服务器机柜底部加装橡胶减振垫,UPS电源安装浮筑基础,管线采用弹性支架 | 减振垫压缩量20%,浮筑基础减振效率≥90%,支架位移量≥50mm | 固体声传递率≤0.1,设备振动降低25dB |
核心任务:采用分区域轮班施工(避免影响机房运行),关键工序全程旁站监理,确保安装精度与设备安全。
| 序号 | 施工步骤 | 工艺要求 | 质量控制点 | 验收记录 |
|---|---|---|---|---|
| 1 | 空调系统改造(3天) | 消声器法兰连接平整度≤2mm,减振器安装水平度≤1mm/m,隔声罩通风量≥设备需求120% | 消声器无气流再生噪声,设备运行温度≤30℃ | 《空调降噪安装验收单》签字确认 |
| 2 | 吸隔声结构施工(5天) | 墙面龙骨间距400mm,玻璃棉铺设无缝隙,吸声体吊装水平误差≤5mm | 隔声门密封条连续,与门框间隙≤2mm | 《声学构件安装检测报告》合格 |
| 3 | 设备减振安装(3天) | 机柜减振垫均匀受力,浮筑基础混凝土强度C30,管线支架无刚性接触 | 设备振动加速度级≤60dB,数据传输无干扰 | 《减振系统验收表》通过 |
| 4 | 系统调试(1天) | 全负载运行测试,检测各区域噪声值、设备温度及振动参数 | 噪声达标且稳定,无异常共振现象 | 《系统综合调试合格证书》出具 |
核心任务:通过第三方权威检测验证治理效果,制定针对性运维方案,确保长期稳定达标。
| 序号 | 验收项目 | 检测方法 | 实际结果 | 运维要求 |
|---|---|---|---|---|
| 1 | 噪声达标检测 | 第三方按GB/T 50121-2005在机房外、办公区等6个点位检测 | 机房外1m处52dB(A),办公区48dB(A),低频(250Hz)降噪32dB | 每季度检测1次,建立《噪声监测台账》 |
| 2 | 系统稳定性验证 | 连续168小时全负载运行,监测噪声、温度及设备状态 | 噪声波动≤2dB,设备温度稳定,无部件松动 | 每半年检查减振器挠度,每年清洁吸声体 |
| 3 | 技术资料交付 | 整理设计图纸、检测报告、施工记录及运维手册 | 提交完整档案2套(含电子版),现场技术交底 | 提供5年质保,前2年每季度回访1次 |
注:本案例材料均通过UL94 V0级防火认证及防静电测试,施工符合《电子信息系统机房施工及验收规范》(GB 50462-2008),第三方检测机构具备CMA和CNAS资质。
